Ordre des travaux rénovation maison : les ouvertures

L’ordre des travaux en rénovation de maison obéit à une règle simple sur les ouvertures : gros œuvre et toiture d’abord, fenêtres et portes-fenêtres ensuite, volets décidés au même moment, porte d’entrée après, finitions intérieures en dernier. Inverser la séquence coûte des reprises de maçonnerie et fragilise les garanties.

Par quoi commencer avant de toucher aux menuiseries

Une fenêtre neuve posée sur un support qui bouge encore, c’est une fenêtre à redéposer. Le principe ne varie pas dans un chantier de rénovation : du structurel vers le décoratif, du haut vers le bas, du plus salissant vers le plus fini. Les ouvertures se situent au milieu de cette chaîne, jamais au démarrage.

Le calcul économique va dans le même sens. Selon l’ADEME, les fenêtres représentent 10 à 15 % des déperditions thermiques d’un logement mal isolé, contre 25 à 30 % pour la toiture. Traiter le toit avant les baies suit donc à la fois la logique du bâti et celle de la facture de chauffage. Le détail poste par poste figure dans notre dossier sur l’isolation thermique et les économies d’énergie.

Ce qui doit être bouclé avant le relevé de cotes

Cinq chantiers conditionnent la pose des menuiseries. Ils doivent être terminés, ou au moins arbitrés, avant de commander quoi que ce soit :

  • Charpente, couverture et reprises de linteau au-dessus des baies
  • Fissures structurelles traitées, enduits extérieurs stabilisés
  • Choix définitif du mode d’isolation, par l’intérieur ou par l’extérieur
  • Créations ou élargissements de baies, avec déclaration préalable déposée en mairie
  • Passage des gaines électriques destinées aux futurs volets motorisés

Le troisième point piège la plupart des particuliers. Une isolation par l’extérieur décidée après la pose des fenêtres oblige à reprendre les tableaux, les appuis et parfois les coulisses de volets. Arbitrer l’isolation avant la commande des menuiseries supprime ce double paiement, et c’est exactement ce que l’ordre des travaux cherche à éviter.

Le relevé de cotes verrouille la suite

Le métreur ne prend pas seulement une largeur et une hauteur. Sa visite tranche quatre questions à la fois :

  • Dépose totale ou pose sur dormant conservé, selon l’état du cadre existant
  • Aplomb et équerrage du tableau, qui décident du volume de calage
  • État de l’appui et de son rejingot, souvent fissuré sur les maisons d’avant 1974
  • Épaisseur réellement disponible pour loger le futur coffre de volet

Ces relevés engagent la fabrication : une cote fausse de deux centimètres se paie en refabrication, pas en réglage.

Le DTU 36.5, document technique qui encadre la pose des menuiseries extérieures, fixe des tolérances serrées sur ces contrôles. Un poseur qui refuse de mesurer lui-même et se contente de vos chiffres transfère le risque sur vous. Faites toujours signer le relevé par l’entreprise qui fabrique.

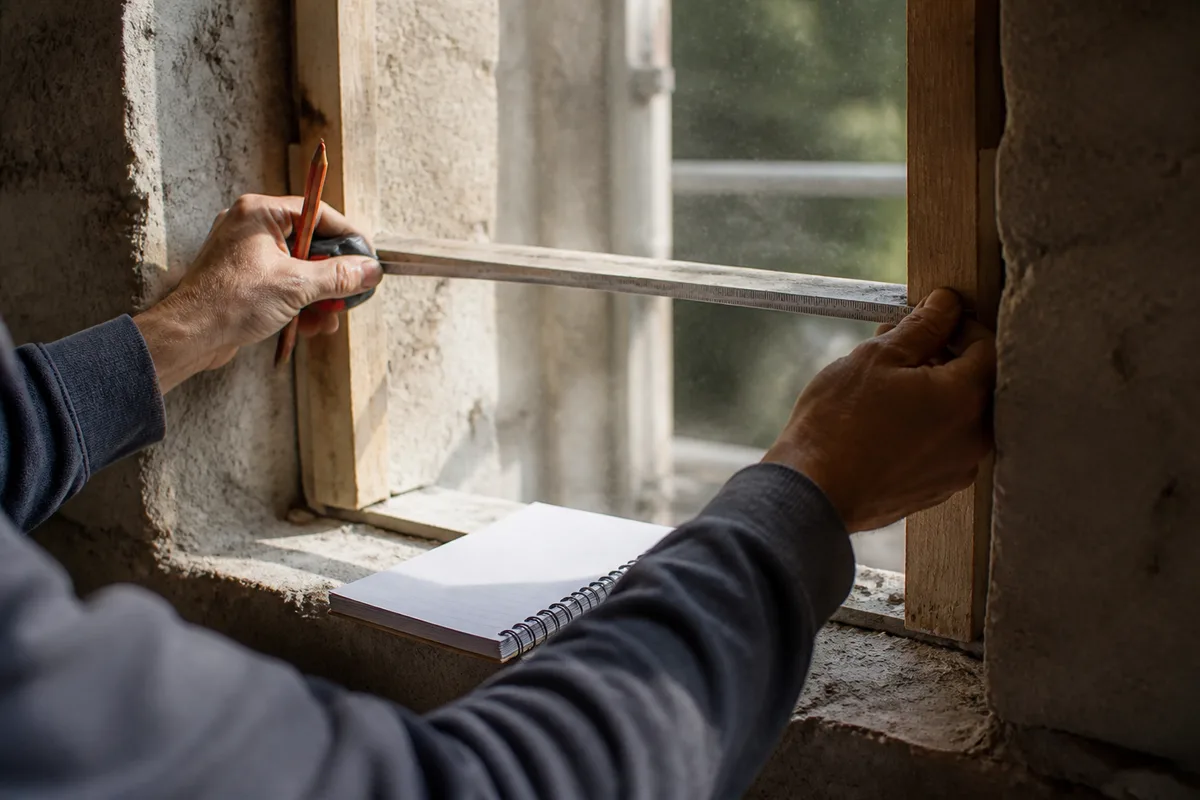

Artisan relevant les cotes d’une baie sur une maison en rénovation

Volets roulants : les décider en même temps que les fenêtres

Beaucoup de propriétaires traitent le volet comme une option à régler plus tard. Erreur classique. Le tablier partage le même tableau que la fenêtre, parfois le même cadre, souvent la même alimentation électrique, ce qui place les volets roulants au même point du planning que les menuiseries.

Un installateur qui intervient chaque semaine sur ce type de chantier le confirme : côté pose, tout se joue avant la commande. Le type de coffre, le mode de fixation et l’ordre d’intervention des équipes découlent d’une seule question, posée dès le premier rendez-vous : les fenêtres seront-elles remplacées dans la foulée ?

Bloc-baie de rénovation ou coffre rapporté

Trois configurations couvrent la quasi-totalité des cas rencontrés en rénovation :

  • Le bloc-baie de rénovation, où fenêtre et volet forment un ensemble unique posé d’un seul tenant, avec une seule étanchéité à reprendre
  • Le coffre extérieur en applique, fixé sur la façade au-dessus de la baie, adapté à l’existant sans toucher à la maçonnerie, au prix d’un caisson visible depuis la rue
  • Le coffre tunnel, logé dans l’épaisseur du linteau et invisible en façade, qui suppose une réservation dans la maçonnerie, donc du gros œuvre

Le coffre tunnel reste réservé au neuf ou à une rénovation lourde qui reprend déjà les linteaux. Sur un bâti ancien à murs épais, un tableau profond ouvre parfois la voie à cette solution, à condition de l’avoir prévue avant la commande des fenêtres. Après, la question ne se pose plus.

Les entreprises spécialisées dans l’installation de volet roulant à Lyon et dans sa métropole appliquent une méthode qui vaut partout : elles arbitrent le type de coffre sur place, tableau mesuré et façade observée, avant même de parler produit. Un caisson choisi sur catalogue avant la visite technique finit presque toujours en compromis de pose.

Un avantage du bloc-baie de rénovation apparaît rarement sur les devis : une seule pose, une seule entreprise, une seule ligne de garantie. Sur une maison de dix ouvertures, cette simplification pèse plus lourd qu’un écart de quelques dizaines d’euros par baie.

Résistance au vent : le classement se lit avant de signer

La norme NF EN 13659 classe les fermetures selon leur tenue au vent, de V2 à V6, la certification NF Fermetures ne couvrant que les quatre classes supérieures. Un tablier sous-dimensionné se déboîte de ses coulisses au premier coup de vent fort, et le sinistre passe rarement en garantie.

Trois paramètres déterminent la classe à viser : la zone de vent réglementaire, la rugosité du terrain (ville dense, campagne ouverte, bord de mer) et la hauteur de la baie au-dessus du sol. Une maison isolée en plaine, exposée plein ouest, réclame un niveau supérieur à celui d’un pavillon protégé en centre-ville.

Le classement VEMCROS complète la lecture, avec sept critères : vent, endurance, manœuvre, chocs, rayonnement solaire, occultation, corrosion. Demandez la fiche technique du produit, pas la plaquette commerciale.

Motorisation : l’électricité se prépare avant la pose

La motorisation fonctionne en 230 V et relève de la norme NF C 15-100, qui impose un circuit spécialisé dédié aux moteurs de volets roulants. Concrètement, un disjoncteur dédié au tableau, dimensionné selon la section des conducteurs : 16 A avec du 1,5 mm², 20 A avec du 2,5 mm².

Répartir les moteurs sur deux circuits distincts évite de se retrouver avec toute la maison volets baissés après le déclenchement d’un seul protecteur. Cette précaution ne coûte presque rien à la construction du tableau, beaucoup plus une fois les murs refermés.

Le point de calendrier tient en une phrase : les gaines passent avant les doublages et avant les enduits intérieurs. Un volet motorisé décidé une fois les cloisons finies impose soit une goulotte apparente, soit une saignée dans un plâtre neuf. Le raccordement final revient à un électricien, jamais au poseur de menuiseries.

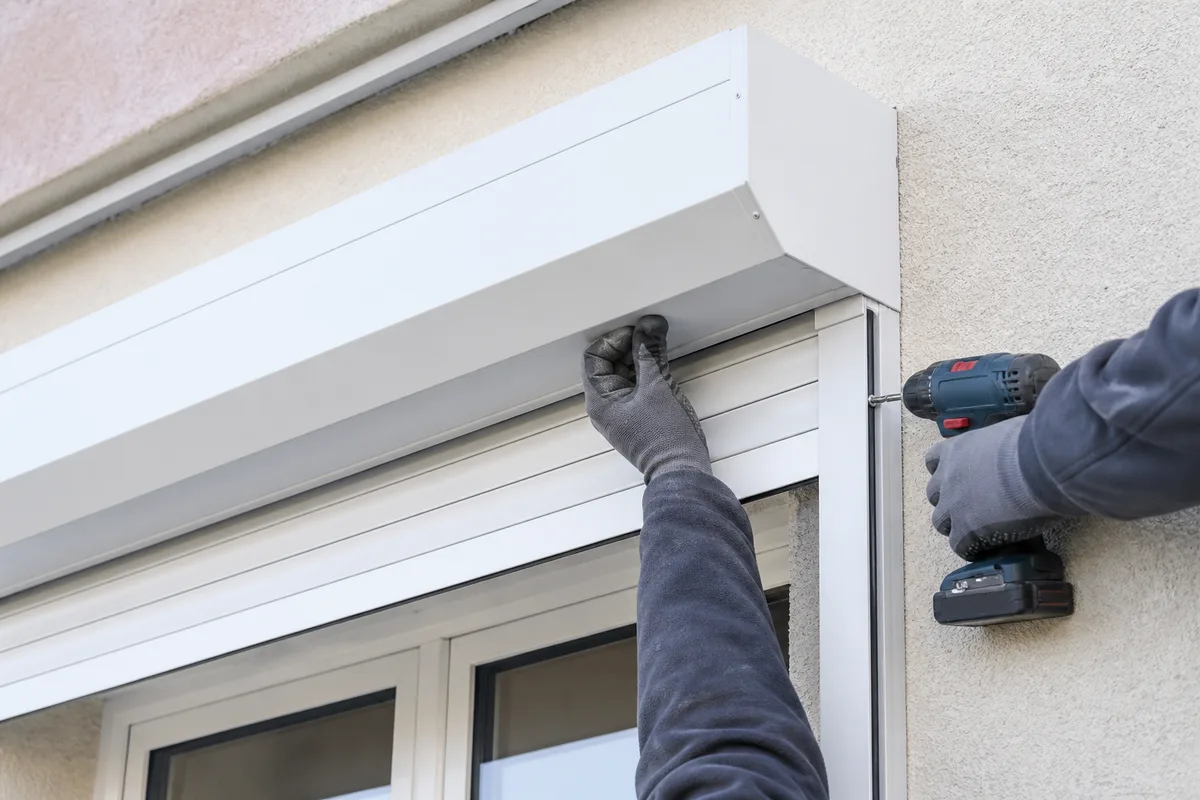

Coffre de volet roulant posé au-dessus d’une fenêtre pendant un chantier

Fenêtres et porte d’entrée : les performances à exiger

Un devis de menuiserie se juge sur quatre lignes techniques, pas sur le prix au mètre carré. Ces valeurs conditionnent le confort réel, l’accès au taux de TVA réduit et la tenue de l’ouvrage dans le temps.

Uw, Ug, Sw : les trois chiffres qui comptent

Premier chiffre à réclamer, le coefficient Uw mesure la déperdition de la fenêtre complète, vitrage et cadre réunis, en W/m².K. Plus il descend, moins la chaleur s’échappe. Le Ug ne concerne que le vitrage, le Uf que le châssis : un vendeur qui met en avant le seul Ug embellit la copie.

Le Sw, facteur de transmission solaire, indique la part de chaleur solaire que la fenêtre laisse entrer. Un Sw élevé profite aux façades nord et aux régions froides ; il devient un handicap plein sud sans protection extérieure. Le volet reprend ici son rôle, exactement comme les dispositifs décrits dans notre guide pour protéger une terrasse du soleil.

Les seuils fiscaux se lisent sur le devis. Pour la TVA à taux réduit au titre de la qualité énergétique, l’administration retient deux combinaisons : Uw inférieur ou égal à 1,3 W/m².K avec Sw supérieur ou égal à 0,3, ou Uw inférieur ou égal à 1,7 W/m².K avec Sw supérieur ou égal à 0,36. Ces valeurs doivent figurer noir sur blanc, pas dans une brochure.

Étanchéité : ce que dit le classement AEV

Un bon vitrage sur une pose médiocre donne une mauvaise fenêtre. Le classement AEV note trois résistances distinctes : à l’air, à l’eau, au vent. Il qualifie la menuiserie testée en laboratoire, la qualité de pose faisant le reste sur le chantier.

En façade exposée, visez les classements élevés et exigez que le calfeutrement soit décrit au devis : une mousse expansive seule ne vaut pas un joint compribande associé à un mastic. Le test simple, une fois le chantier terminé, se fait à la main : passez le dos de la main le long des dormants un jour de vent. Un filet d’air froid signale un défaut de calfeutrement, réparable au titre des garanties.

La porte d’entrée passe en dernier

La porte se pose après les fenêtres, pour une raison prosaïque : elle reste l’accès du chantier. Tant que des équipes entrent avec des panneaux, des sacs de mortier et des éléments d’échafaudage, un vantail neuf prend des coups.

Sa performance se lit sur le coefficient Ud, cousin du Uw appliqué aux portes. Quatre lignes méritent d’apparaître au devis avant signature :

  • Coefficient Ud du bloc-porte complet, vantail et dormant compris
  • Nombre de points de verrouillage et certification du cylindre
  • Hauteur du seuil et traitement de sa rupture thermique
  • Technique de pose retenue, dépose totale ou dormant conservé

Le sujet mérite son propre arbitrage, matériau et serrurerie compris : le comparatif complet figure dans notre article sur la porte d’entrée en aluminium en rénovation.

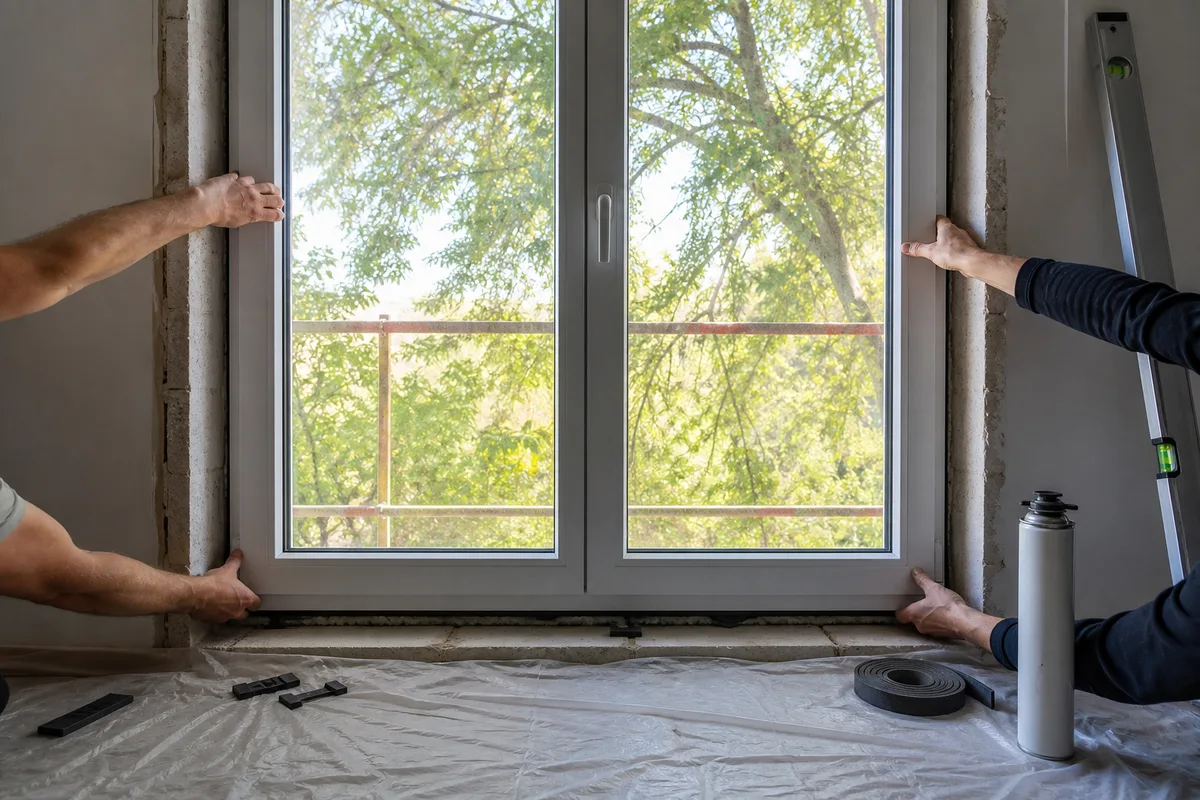

Pose d’une fenêtre neuve dans un tableau de maçonnerie préparé

Coordination des corps de métier et délais réels

Qui intervient, et dans quel ordre

Sur une rénovation des ouvertures complète, quatre métiers se croisent :

  • Le maçon, pour les reprises de linteau, les élargissements de baie et les appuis neufs
  • Le menuisier poseur, pour les fenêtres, les portes et les blocs-baies
  • L’électricien, pour l’alimentation des motorisations et le circuit dédié
  • Le plaquiste ou le peintre, pour les tableaux, les habillages et les finitions

L’ordre se déduit du besoin de chacun : le maçon libère le support, le menuisier pose et cale, l’électricien raccorde, le finisseur habille. Un électricien qui passe avant le menuisier tire ses gaines au jugé et se retrouve à quinze centimètres du point de sortie réel.

Quand plusieurs entreprises interviennent, désignez un interlocuteur unique pour le planning, même de façon informelle. Sans cela, chacun optimise sa tournée et personne n’optimise votre chantier. Un maître d’œuvre facture cette coordination ; au-delà de trois lots, l’investissement se rembourse en semaines gagnées.

Les délais qui décalent tout le reste

Une menuiserie sur mesure se fabrique, elle ne se prend pas en stock. Comptez plusieurs semaines entre la signature et la livraison, davantage sur les coloris spéciaux et les grandes dimensions. Ce délai de fabrication commande la suite : la date de pose se cale dessus, et avec elle tout l’ordre du chantier.

Deux règles de bon sens s’ajoutent au calendrier :

  • Éviter la dépose totale en plein hiver, la maison restant ouverte plusieurs heures par baie
  • Grouper les poses par façade plutôt que par pièce, pour limiter les montages d’échafaudage

Prévoyez enfin une marge. Un tableau qui se révèle hors d’équerre à l’ouverture ajoute une demi-journée de maçonnerie. Un planning tendu à zéro jour de battement se déforme dès le premier imprévu, et le premier imprévu arrive toujours.

Garanties, TVA et aides : ce que l’ordre change

Décennale, biennale, parfait achèvement

Trois régimes se superposent après la réception des travaux :

  • La garantie de parfait achèvement, un an, qui couvre les désordres signalés à la réception ou apparus dans l’année
  • La garantie biennale de bon fonctionnement, deux ans, pour les éléments d’équipement dissociables comme un moteur de volet ou une quincaillerie
  • La garantie décennale, dix ans, pour les dommages compromettant la solidité de l’ouvrage ou le rendant impropre à sa destination, l’étanchéité d’une baie en faisant partie

Un arrêt de la troisième chambre civile de la Cour de cassation du 21 mars 2024, pourvoi n° 22-18.694, a resserré ce cadre. Les éléments d’équipement installés en remplacement ou par adjonction sur un ouvrage existant, quand ils ne constituent pas eux-mêmes un ouvrage, relèvent désormais de la responsabilité contractuelle de droit commun, ni de la décennale ni de la biennale. Traduction pratique : un volet simplement rapporté sur une façade existante ne bénéficie plus du même parapluie qu’une baie entièrement reprise.

Conséquence directe sur l’ordre des travaux : plus le lot est traité globalement, dépose totale et reprise d’étanchéité comprises, plus la couverture assurantielle tient. Réclamez systématiquement l’attestation d’assurance de chaque entreprise, valide à la date d’ouverture du chantier. La garantie légale de conformité, elle, joue sur les produits fournis, indépendamment de la prestation de pose.

TVA réduite et aides : ce qui tient en 2026

Pour un logement achevé depuis plus de deux ans, deux taux cohabitent. Le taux intermédiaire de 10 % s’applique aux travaux d’amélioration, de transformation et d’entretien. Le taux de 5,5 % vise les travaux d’amélioration de la qualité énergétique et les travaux induits, à condition que les équipements respectent les critères techniques fixés par l’administration fiscale, ceux du Uw et du Sw cités plus haut.

Depuis le 1er mars 2025, l’attestation papier a disparu : une mention portée sur le devis ou la facture certifie que les conditions sont réunies, en application de la loi de finances pour 2025. La pose par un professionnel reste obligatoire, l’achat des matériaux en direct restant taxé au taux normal.

Côté MaPrimeRénov’, prudence. Les volets roulants isolants ne sont pas financés en geste isolé : ils ne sont mobilisables que dans le cadre d’une rénovation d’ampleur avec accompagnement, et le périmètre du parcours par geste a de nouveau évolué au 1er janvier 2026. Vérifiez l’état exact du dispositif auprès d’un conseiller France Rénov’ avant de signer, jamais après. Le panorama des dispositifs est détaillé dans notre guide des aides à la rénovation énergétique.

Façade de maison rénovée avec fenêtres neuves et volets roulants baissés

Prochaine étape

Listez vos baies une par une, avec exposition, état du dormant et présence ou non d’un volet. Décidez ensuite le mode d’isolation, puisque cette réponse conditionne la position des menuiseries dans l’épaisseur du mur. Demandez enfin trois devis mentionnant le Uw, le Sw, la classe de résistance au vent et le type de coffre. Comptez six à dix semaines entre la signature et la pose : un chantier lancé maintenant sera clos avant les premiers froids.
